Mitarbeiterqualifizierung und Betriebsübergang
Facility Management: Empfangs- und Kontaktzentrum » Konzept » Change Management » Mitarbeiterqualifizierung
Mitarbeiterschulung und Geschäftsübergang in der Modernisierung des Empfangs
Empfänge sind missionskritische Drehkreuze mit nahezu null Toleranz für Ausfallzeiten. Als Frontlinie der Unternehmensgastfreundschaft und -sicherheit kann der Betrieb der Rezeption nicht einfach für ein Technologie-Upgrade oder eine Änderung des Arbeitsablaufs pausieren. Die Modernisierung von Rezeptionssystemen – wie z. B. die Einführung eines digitalen Besuchermanagements oder Selbstbedienungskioske – muss mit sorgfältiger Planung, klarer Kommunikation und robustem Support erfolgen, um Unterbrechungen des Gästeservices zu vermeiden. Ohne einen durchdachten Übergangsplan können selbst fortschrittliche Tools zu Frustration bei den Mitarbeitern, verminderter Produktivität oder inkonsistenter Servicebereitstellung führen. Die Praxis zeigt, dass der Mangel an angemessenen Schulungen ein großes Hindernis für die Einführung von Technologien darstellt: 70 % der Unternehmen haben Schwierigkeiten, ihre Mitarbeiter mit neuen Systemen vertraut zu machen – ein Risiko, das durch effektive Schulungen und Änderungsmanagement stark gemindert wird. Mitarbeiter können sich auch gegen Veränderungen wehren, wenn sie keine klare Anleitung erhalten, was die Servicequalität untergraben kann.
Das Ziel der Schulung zur Modernisierung des Empfangs und der Übergangsplanung ist einfach: Sicherstellen, dass alle Empfangsmitarbeiter vom ersten Tag des Go-Live an vollständig ausgestattet, unterstützt und sicher sind, in der neuen Umgebung zu arbeiten. Das bedeutet, dass jeder Rezeptionist, jeder Sicherheitsbeauftragte und jeder Vorgesetzte an der Rezeption die neuen Systeme und Arbeitsabläufe versteht, sich in seinen angepassten Rollen wohl fühlt und weiß, an wen er sich wenden kann, wenn Probleme auftreten. Durch Investitionen in strukturierte Mitarbeiterschulungen und Maßnahmen zur Aufrechterhaltung des Geschäftsbetriebs kann das Facility Management eine Modernisierung der Rezeption ohne erkennbare Servicelücken durchführen. Im Wesentlichen ist die Modernisierung der Rezeption nur dann erfolgreich, wenn das Team das neue System so reibungslos wie das alte betreiben kann und jedem Besucher während des gesamten Übergangs ein professionelles, einladendes Rezeptionserlebnis bietet.
Entwicklung eines Trainingsplans
Trainingsplans
Die Planung eines gezielten, rollenspezifischen Trainingsprogramms ist der Grundstein für eine erfolgreiche Modernisierung der Rezeption. Ein strukturierter Schulungsplan sollte sowohl die technischen Fähigkeiten als auch das verfahrenstechnische Wissen berücksichtigen, das das Empfangspersonal benötigt, um sicher mit neuen Tools und Prozessen umzugehen. Entscheidend ist, dass die Schulung auf die verschiedenen Rollen im Rezeptionsteam zugeschnitten ist, um die Relevanz zu gewährleisten und zu vermeiden, dass die Mitarbeiter mit Informationen überfordert werden, die für ihre täglichen Aufgaben nicht anwendbar sind. Zum Beispiel benötigen Rezeptionisten an vorderster Front eine gründliche praktische Übung mit den neuen Systemen, die sie kontinuierlich verwenden werden, während Sicherheitspersonal oder IT-Support-Mitarbeiter möglicherweise eine gezielte Schulung zu Integrationspunkten und Fehlerbehebung erhalten. Rollenspezifische Schulungen verhindern eine Informationsüberflutung und sorgen dafür, dass sich das Lernen jedes Mitarbeiters auf das konzentriert, was er wirklich beherrschen muss.
Systemschulung: Beginnen Sie damit, das Team in Bezug auf neue Hardware und Software zu schulen, die eingeführt wird. Dazu gehören in der Regel die Softwareschnittstelle des VisitorManagement System (VMS), Self-Check-in-Kioske oder Tablets in der Lobby, Ausweisdrucker, digitale Dashboards oder integrierte Zutrittskontrollpanels. Die Schulung sollte sich nicht nur auf Routinevorgänge erstrecken (z. B. wie man einen Besucher registriert oder einen Ausweis druckt), sondern auch auf den Umgang mit häufigen Fehlern oder Warnungen von diesen Systemen. Praktisches Lernen ist von entscheidender Bedeutung – das Personal sollte den Umgang mit den tatsächlichen Geräten und Anwendungen in einem sicheren Schulungsmodus üben. Sie können zum Beispiel einen Besucher-Check-in auf dem neuen VMS von Anfang bis Ende proben, um das Muskelgedächtnis zu entwickeln. Die Mitarbeiter lernen am besten, indem sie neue Tools aktiv in realistischen Szenarien einsetzen, anstatt nur Demonstrationen anzusehen, daher sind interaktive Sitzungen und Simulationen sehr zu empfehlen. Wenn die Modernisierung des Empfangs Technologien wie Touchscreen-Kioske umfasst, kann die Schulung Rollenspiele beinhalten, bei denen einige Teammitglieder als Besucher fungieren und andere ihnen helfen, um echte Interaktionen in der Lobby nachzuahmen. Dies stellt sicher, dass die Rezeptionisten die Gäste sicher durch die Selbstbedienungsprozesse führen können.
Workflow-Schulung: Führen Sie parallel zu den Systemschulungen Sitzungen zu den aktualisierten Arbeitsabläufen und Verfahren durch, die mit der Modernisierung einhergehen. Auch wenn die Technologie intuitiv ist, müssen die Mitarbeiter den neuen Prozess der Gästeabfertigung von Anfang bis Ende verstehen. Zu den wichtigsten Themen gehört, wie sich die Aufgaben der Besuchervorregistrierung ändern, welche Eskalationswegees für Ausnahmen oder Notfälle gibt und wie man mit Grenzfällen umgeht (z. B. wenn ein Besucher eine Ausweiskontrolle nicht besteht, oder ein Systemausfall beim Check-in). Bei der Schulung sollte jede neue Zusammenarbeit zwischen dem Empfang und anderen Abteilungen geklärt werden, z. B. wenn die IT-Abteilung jetzt einige Empfangssysteme aus der Ferne verwaltet oder wenn die Sicherheit bei bestimmten Ereignissen automatische Warnungen erhält, muss das Empfangsteam wissen, an wen es sich wann wenden kann. Gemeinsame Trainingsübungen können hier nützlich sein: Bei einer Notfallübung, an der sowohl das Empfangs- als auch das Sicherheitsteam beteiligt sind, kann beispielsweise erläutert werden, wie mit dem neuen System mit einem Brandmelder oder einer Sicherheitsbedrohung umgegangen wird. Das Empfangspersonal lernt, wie man digitale Evakuierungslisten verwendet oder Notfallbenachrichtigungen auslöst, während die Sicherheitskräfte lernen, welche Informationen der Empfang liefert. Ein solches funktionsübergreifendes Training schafft das Vertrauen, dass alle Teams unter dem neuen Workflow synchronisiert sind. Darüber hinaus sollten aktualisierte Protokolle für den Datenschutz (besonders wichtig in Deutschland) und die Vertraulichkeit der Besucher kommuniziert werden, wenn das neue System personenbezogene Daten speichert, um sicherzustellen, dass die Mitarbeiter alle neuen Compliance-Richtlinien befolgen.
Schulungsplan für neue Empfangsprozesse
| Schulungsmodul | Zielgruppe | Format | Dauer |
|---|---|---|---|
| Neue Verwendung von VMS-Software | Rezeptionsteam | Hands-on Session (Live-Demo & Übung) | 90 Minuten |
| Bedienung und Unterstützung des Self-Check-In-Automaten | Rezeptionsteam | Interaktiver Workshop (Rollenspiel-Szenarien) | 2 Stunden |
| Digitaler Ausweisdruck & System-Dashboard | Vorgesetzte an der Rezeption | Geführte Systemanleitung | 60 Minuten |
| Emergency Response Workflow (mit neuen Systemen) | Rezeption + Sicherheitspersonal | Tabletop-Simulationsübung | Halber Tag |
| Übergangsverfahren und Fallbacks | Rezeptionsteam | Seminar & Fragerunde | 60 Minuten |
| Visitor Experience & Service Training (in neuer Aufstellung) | Alle Mitarbeiter an vorderster Front | Coaching (Soft Skills) | 2 Stunden |
In diesem Plan werden systemorientierte Module (wie die VMSusage und der Kioskbetrieb) als praktische Workshops durchgeführt, um praktische Kenntnisse aufzubauen. Prozessorientierte Module (wie z.B. Notfall-Workflows oder Übergangsverfahren) beinhalten Simulationen und Diskussionen mit relevanten Abteilungen. Beachten Sie, dass die Schulungsformate variieren – eine Mischung aus Live-Demos, interaktiven Rollenspielen und Tischübungen hält die Lernenden bei der Stange und spricht unterschiedliche Lernstile an. Kürzere Sitzungen (60 bis 90 Minuten) beugen Ermüdung vor und ermöglichen es, Informationen in überschaubaren Häppchen aufzunehmen, was sich an modernen Best Practices wie Microlearning für vielbeschäftigte Frontline-Teams orientiert. Um das Lernen zu verbessern, sollten zusätzliche Arbeitshilfen bereitgestellt werden, wie z. B. Kurzanleitungen für die neue Software, ein einseitiges Flussdiagramm des aktualisierten Check-in-Prozesses und häufig gestellte Fragen zur Behebung häufiger Probleme. Diese Hilfsmittel dienen als Unterstützungssystem, wenn die Mitarbeiter wieder am Schreibtisch sitzen und sich um echte Besucher kümmern.
Die Planung der Schulung erfordert eine sorgfältige Koordination, um die Abdeckung der Rezeption aufrechtzuerhalten. Ein gestaffeltes Vorgehen ist ratsam: Teilen Sie das Empfangsteam so auf, dass die Hälfte an der Ausbildung teilnimmt, während die andere Hälfte im Dienst bleibt, und tauschen Sie dann. So werden Servicelücken an der Rezeption vermieden. Wenn die Rezeption lange arbeitet, sollten Sie kurze Schulungsschübe am Arbeitsplatz außerhalb der Spitzenzeiten in Betracht ziehen oder temporäres Floater-Personal einsetzen, um Mitarbeiter in der Ausbildung zu ersetzen. Es ist auch ratsam, rechtzeitig vor dem Go-Live-Datum zu trainieren und dann kurz vor der Markteinführung Auffrischungssitzungen anzubieten, damit die Fähigkeiten frisch bleiben. Beziehen Sie das Team nach Möglichkeit in die Schulungsentwicklung ein – holen Sie beispielsweise Feedback von leitenden Rezeptionisten ein, welche Szenarien einbezogen werden sollen, oder lassen Sie einen technisch versierten Mitarbeiter während der Schulung als "Technologiebotschafter" fungieren, um Kollegen zu unterstützen. Eine solche Beteiligung erhöht die Akzeptanz und die Begeisterung für die neuen Systeme. Das Endziel ist, dass jedes Teammitglied zum Zeitpunkt der Implementierung der Modernisierung genau weiß, wie die neuen Tools zu verwenden sind und wie der neue Workflow abläuft, um Ängste zu reduzieren und Vertrauen auf breiter Front aufzubauen.
Anpassung der Rollen und Verantwortlichkeiten
Die Einführung von Automatisierung und neuen Technologien an der Rezeption wird unweigerlich einige Rollen und Verantwortlichkeiten an der Rezeption neu gestalten. Im Rahmen des Übergangs sollte das Management proaktiv identifizieren, welche Aufgaben sich aufgrund der Modernisierung verschieben werden, und die Rollenbeschreibung und die tägliche Checkliste jedes Teammitglieds entsprechend aktualisieren. Moderne Systeme übernehmen oft sich wiederholende Aufgaben, führen aber auch neue Aufgaben für den Menschen ein, wie z. B. die Überwachung automatisierter Prozesse und den Umgang mit Ausnahmen. Wenn beispielsweise ein Selbstbedienungskiosk die grundlegende Besucheranmeldung übernimmt, verbringen die Mitarbeiter an der Rezeption möglicherweise weniger Zeit mit der Dateneingabe und mehr Zeit mit der Unterstützung durch einen Concierge – die Begrüßung von Besuchern, die Beantwortung von Fragen und die Behebung von Self-Service-Problemen. In einer PropTech-Implementierung wird darauf hingewiesen, dass sich das Empfangspersonal durch den Wegfall mühsamer manueller Aufgaben (wie das Ausfüllen von Formularen und das Drucken von Ausweisen) auf einen außergewöhnlichen Service für die Gäste konzentrieren kann. Anstatt hinter einem Fahrtenbuch oder Bildschirm festzusitzen, kann die Rezeptionistin in der Lobby zirkulieren, die Besucher proaktiv begrüßen und für ein reibungsloses Erlebnis sorgen. In der Tat entwickelt sich die Rolle von einem Torwächter zu einem Hospitality-Concierge, wie von einem Facility-Tech-Anbieter beschrieben, der sich für die Nutzung von Automatisierung bei gleichzeitiger Beibehaltung einer menschlichen Note einsetzt. Das bedeutet, dass sich die Rezeptionisten mehr auf hochwertige Interaktionen konzentrieren – die Lösung von Besucherproblemen, den Umgang mit heiklen Situationen – und weniger auf routinemäßige Verwaltungsarbeiten. Solche Veränderungen können für die Mitarbeiter sehr befähigend sein, wenn sie klar definiert und unterstützt werden, aber sie erfordern Anpassungen und eine klare Kommunikation.
Berücksichtigen Sie bei der Planung der Rollenanpassungen jeden Aspekt des Empfangsworkflows und entscheiden Sie, wer (oder welches System) sich nach dem Upgrade darum kümmert. Es ist hilfreich, aktualisierte SOP-Dokumente (Standard Operating Procedure) oder visuelle Prozessdiagramme zu entwickeln, die die Verantwortlichkeiten Schritt für Schritt im neuen Modell abbilden. Zu den wichtigsten Fragen gehören: Wer stellt sicher, dass der Kiosk jeden Morgen funktioniert? Wie werden Besucherprobleme eskaliert und an wen? Wenn sich ein Besucher nicht vorregistriert hat, registriert ihn die Rezeptionistin manuell oder hilft er ihm bei der Nutzung eines Kiosks? Wer füllt den Ausweisdrucker auf oder überwacht das Besucher-Dashboard? Diese Details sollten bestimmten Rollen (Rezeptionist, Vorgesetzter an der Rezeption, IT-Support, Sicherheitsbeauftragter usw.) zugewiesen werden, um Unklarheiten zu vermeiden. Auch Überschneidungen zwischen den Abteilungen müssen ausgebügelt werden. Wenn die IT-Abteilung beispielsweise eine Rolle bei der Wartung des neuen VMS oder der Kiosk-Software spielt, muss das Empfangspersonal wissen, wann es die IT-Abteilung anrufen muss (z. B. einen Systemfehler, den es nicht beheben kann) und welche Zwischenschritte zu unternehmen sind. Wenn das Sicherheitsteam die Aufsicht über bestimmte Warnungen hat (z. B. wenn ein Besucher eine Überprüfung der Beobachtungsliste nicht besteht), sollte das Protokoll für die Übergabe von der Rezeption an die Sicherheitskontrolle kristallklar sein. Die Erstellung einer Verantwortungsmatrix oder eines RACI-Diagramms (Responsible, Accountable, Consulted, Informed) für die Übergangszeit kann ein nützliches Instrument sein, um diese Übergaben zu dokumentieren.
Vergleich Empfangsaufgaben vor und nach Digitalisierung
| Aufgabe des Empfangs | Vormodernisierung (manueller Prozess) | Nachmodernisierung (neuer Prozess) |
|---|---|---|
| Besucher-Check-in | Die Rezeptionistin zeichnete die Besucherinformationen auf Papier oder in PC-Form auf; Verifizierter Ausweis persönlich. | Der Besucher nutzt den Selbstbedienungskiosk für die Vorregistrierung und den Check-in. Die Rezeptionistin überprüft den Ausweis und hilft bei Bedarf am Kiosk. |
| Ausgabe von Abzeichen | Die Rezeptionistin druckte den Besucherausweis auf dem Bürodrucker aus, oft im Voraus. | Der Ausweis wird beim Check-in automatisch vom Kiosk oder vom integrierten Drucker gedruckt. Die Rezeptionistin stellt sicher, dass der Besucher den Ausweis abholt und trägt. |
| Host-Benachrichtigung | Die Rezeptionistin rief den Gastgeber bei der Ankunft des Gastes an oder schickte eine E-Mail. | Das System sendet eine sofortige SMS/E-Mail-Benachrichtigung an das Telefon/die App des Gastgebers, sobald der Besucher eincheckt. Die Rezeptionistin ruft nur an, wenn der Gastgeber nicht antwortet. |
| Besucherprotokollierung und Berichte | Die Rezeptionistin hat die Besuchszeit manuell in einem Hauptbuch oder einer Tabelle protokolliert. | Das digitale System protokolliert automatisch die Ein- und Ausfahrtszeiten; Die Empfangsdame kann bei Bedarf Berichte aus VMS abrufen. |
| Behandlung von Sicherheitswarnungen | Wenn ein Sicherheitsproblem (z. B. ein gesperrter Besucher) auftrat, musste die Rezeptionistin dies erkennen und den Sicherheitsdienst anrufen. | Das System markiert automatisch die Beobachtungsliste oder gesperrte Besucher; Das Sicherheitsteam erhält eine Warnung, und die Rezeptionistin befolgt die Anweisungen auf dem Bildschirm (z. B. Besucher abhalten und auf Sicherheit warten). |
Beispiele für Verantwortungsverschiebungen – wie Empfangsrollen und Aufgaben durch Automatisierung und neue Workflows neu zugewiesen werden.
Aus den obigen Beispielen wird deutlich, dass die Rolle an der Rezeption eher erweitert als eliminiert wird – die Technologie kümmert sich um die routinemäßige Nachverfolgung und Benachrichtigung, während sich die Mitarbeiter auf die Aufsicht und die persönliche Interaktion konzentrieren. Diese Veränderungen bedeuten jedoch, dass die Rezeptionisten nicht nur darin geschult werden müssen, waszu tun ist, sondern auch, warum die Änderungen von Vorteil sind, damit sie den Wert ihrer sich entwickelnden Rolle verstehen. Betonen Sie, dass das neue System wie ein "digitaler Assistent" für das Team ist, der sich um Routineaufgaben kümmert, damit sie einen herzlicheren Empfang bieten und Komplexitäten bewältigen können. In der Praxis sollte das Empfangspersonal jetzt mehr Zeit damit verbringen, dafür zu sorgen, dass sich die Besucher wohl fühlen, und weniger Zeit mit Tippen oder Telefonieren verbringen. In der Tat haben Fallstudien gezeigt, dass Rezeptionisten, wenn sie von der ständigen Dateneingabe befreit sind, unvergessliche Erlebnisse schaffen und den Besucherinteraktionen einen echten Mehrwert verleihen können, wobei die Technologie das menschliche Element verbessert (nicht ersetzt).
Um Rollenänderungen zu formalisieren, aktualisieren Sie die Stellenbeschreibungen und SOPs für das Empfangsteam. Stellen Sie ein Dokument mit der "aktualisierten Aufgabenliste" bereit, in dem neue Aufgaben klar aufgelistet sind (z. B. "Kiosk überwachen und Besucher bei der Nutzung unterstützen", "System-Dashboard auf ausstehende Host-Genehmigungen überprüfen", "Täglichen Besucherbericht für Sicherheit um 17 Uhr ausführen") und Aufgaben hervorheben, die auslaufen (z. B. "Kein Papierlogbuch mehr führen – durch digitale Protokolle ersetzen"). Passen Sie die Schichtpläne bei Bedarf an, um neuen Mustern Rechnung zu tragen, z. B. möglicherweise eine erweiterte Empfangsabdeckung, wenn Kioske Check-ins außerhalb der Geschäftszeiten zulassen, oder die Sicherstellung, dass während der Hauptbesucherzeiten mehr Personal anwesend ist, um Selbstbedienungsbenutzer zu leiten. Visuelle Hilfsmittel wie Flussdiagramme oder Poster hinter dem Schreibtisch können neue Arbeitsabläufe verstärken (z. B. ein Flussdiagramm für den Umgang mit einem nicht registrierten Besucher: Kiosk ->Hilfe bei der Rezeption -> manueller Anmelde-Fallback). Benennen Sie außerdem für die erste Übergangszeit eine Kontaktperson oder einen "Empfangskapitän" – jemanden, der sowohl alte als auch neue Prozesse versteht – damit weniger erfahrene Mitarbeiter immer jemanden haben, den sie bei Fragen zu ihren neuen Aufgaben konsultieren können. Durch die klare Definition und Dokumentation dieser Rollenanpassungen hat das Team ein gemeinsames Verständnis davon, "wer was tut" an der modernisierten Rezeption. Diese Klarheit verhindert, dass Aufgaben durch das Raster fallen, und vermeidet Verwirrung, wenn der Druck während der geschäftigen Go-Live-Phase groß ist.
Erstellung eines Betriebsplans
Ein detaillierter Plan für die Umstellung des Betriebs ist unerlässlich, um die Modernisierung des Empfangs mit minimalem Risiko vom Konzept bis zum Live-Betrieb durchzuführen. Dieser Plan umfasst die Logistik für die Einführung der neuen Systeme und Arbeitsabläufe, einschließlich Zeitplan, Sequenzierung und Notfallvereinbarungen. Eine Schlüsselstrategie besteht darin, einen phasenbasierten Rollout anstelle einer "Big Bang"-Umstellung zu verwenden. In der Praxis bedeutet dies, dass das neue Empfangssystem vor dem vollständigen Einsatz in einer kontrollierten Umgebung getestet werden muss. So kann das Facility-Management-Team das neue Besuchermanagementsystem zunächst während einer einzelnen Schicht oder an einem Nebeneingang aktivieren, um Feedback aus der Praxis zu sammeln. Alternativ könnte ein Soft-Launch an einem Wochenende oder nach den üblichen Geschäftszeiten mit Testbesuchern durchgeführt werden, so dass das Personal unter realen Bedingungen üben kann. In dieser Pilotphase kann das Projektteam überprüfen, ob Hardware (Kioske, Ausweisdrucker usw.) und Software in der eigentlichen Lobby ordnungsgemäß funktionieren und ob das Personal mit seiner Schulung vertraut ist. Festgestellte technische Störungen oder Workflow-Probleme können vor dem ersten Go-Live behoben werden. Nach einem erfolgreichen Pilotprojekt und allen notwendigen Optimierungen kann die vollständige Implementierung über alle Empfangsstationen und Schichten hinweg sicher vonstatten gehen.
Ein weiteres kritisches Element des Operationsplans ist die Einrichtung von Fallback-Verfahren und Backup-Systemen , um die Kontinuität zu gewährleisten (mehr zur Kontinuität im nächsten Abschnitt). Selbst bei gründlichen Tests können neue Systeme auf unvorhergesehene Probleme stoßen, daher muss der Plan die Frage beantworten: "Was ist, wenn etwas an Tag 1 nicht funktioniert?" Wenn beispielsweise die neuen digitalen Check-in-Automaten offline gehen, sollte die Rezeption schnell zu einem manuellen Anmeldeprozess zurückkehren (Fahrtenbücher in Papierform oder ein einfaches Anmeldeblatt, das zur Hand gehalten wird). Wenn der Drucker für Besucherausweise eine Fehlfunktion aufweist, können Sie einen Vorrat an vorgedruckten generischen Ausweisen oder eine alternative Druckmethode verwenden. Diese Notfallprozesse sollten in einem leicht verständlichen Notfallbuch dokumentiert werden, und alle Mitarbeiter an der Rezeption sollten im Voraus darüber informiert werden. Darüber hinaus sollten für die Einführungsphase Support-Ressourcen auf Abruf bereitgestellt werden: Stellen Sie sicher, dass die IT-Supportmitarbeiter oder die Techniker des Systemanbieters in den ersten Tagen nach der Inbetriebnahme des neuen Systems sofort verfügbar sind (wenn möglich sogar vor Ort). Das Wissen, dass bei technischen Problemen sofortige Hilfe zur Verfügung steht, wird den Stress für das Empfangsteam erheblich verringern und verhindern, dass sich kleine Probleme zu Serviceausfällen ausweiten.

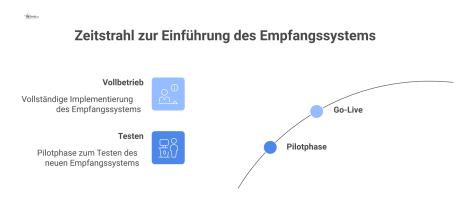

Auch Timing und Kommunikation sind entscheidend. Der Betriebsplan sollte einen Countdown-Zeitplan für alle vorbereitenden Aufgaben und Kontrollpunkte enthalten, die zur Inbetriebnahme führen. Zu den wichtigen Meilensteinen gehören beispielsweise: der Abschluss aller Mitarbeiterschulungen mindestens 3 Tage vor der Markteinführung, die Durchführung eines abschließenden Technologietests 1-2 Tage vor der Markteinführung und die Verteilung einer "Go-Live-Checkliste" an alle Beteiligten eine Woche im Voraus. Jede Aufgabe wird klar verantwortlich gemacht, um die Verantwortlichkeit zu gewährleisten.
Schlüsselmaßnahmen vor dem System-Go-Live
| Übergangselement | Eigentümer | Timing (vor dem Go-Live) |
|---|---|---|
| Einfrieren des endgültigen Systemtests und der Konfiguration | IT-Abteilung | 2 Wochen vorher |
| Go-Live Readiness Checkliste Umlauf | FM Projektleitung | 1 Woche vorher |
| Abschluss der Mitarbeiterschulung (alle Module) | Leiter der Personalschulung / Betreuer am Empfang | 3 Tage vorher |
| Einrichtung des Empfangsbereichs (Beschilderung, Kioske positioniert) | Einrichtungen/Projektteam | 2 Tage vorher |
| Notfall-Protokollübung (mit neuem System) | Sicherheitsteam | 1 Tag vorher |
| Go-Live-Tag Vor-Ort-Support zugewiesen | Leiter IT & Transition | Tag der Veröffentlichung (und +2 Tage) |
abelle: Betriebsplanung – Beispielzeitleiste für die Aufgaben und Zuständigkeiten des Empfangsübergangs.
Dieser Zeitplan stellt sicher, dass jeder weiß , was wann passieren muss. Zum Beispiel sind drei Tage vor dem Training alle Trainings als abgeschlossen bestätigt – wenn jemand eine Sitzung verpasst hat, gibt es immer noch ein kurzes Zeitfenster, um das nachzuholen. Eine Woche vor dem Start sendet der Projektleiter des Facility Managements (FM) eine Go-Live-Checkliste an alle Beteiligten (Empfang, IT, Sicherheit, Einrichtungen) mit Last-Minute-Erinnerungen wie "Überprüfen Sie alle im neuen VMS eingerichteten Benutzerkonten" oder "Platzieren Sie Willkommensschilder, um Besucher bei der Nutzung von Kiosken zu unterstützen". Am Tag zuvor führt das Sicherheitsteam möglicherweise ein Notfallszenario durch, um zu bestätigen, dass z. B. die Evakuierungsliste vom neuen System ausgedruckt werden kann. Und am Tag der Markteinführung wird bestimmtes Personal als anwesend oder in Bereitschaft befindlich bestimmt (z. B. ein IT-Ingenieur in der Lobby von 8 bis 12 Uhr und der Übergangskoordinator, der das Personal coacht).
Die Kommunikation mit der gesamten Organisation ist eine weitere Facette des Betriebsplans. Es ist ratsam, Mitarbeiter und regelmäßige Besucher über die bevorstehenden Änderungen zu informieren. Informieren Sie die Mitarbeiter des Unternehmens (insbesondere diejenigen, die häufig Besucher empfangen), dass ein neuer Empfangsprozess eingeführt wird – vielleicht über ein E-Mail-Memo oder einen Intranet-Post – damit sie wissen, was sie erwartet (z. B. "Ab Montag werden Besucher einen digitalen Kiosk zum Einchecken verwenden und Sie erhalten eine SMS, wenn sie ankommen"). Dies hilft, die Erwartungen zu bewältigen und die Zusammenarbeit aller zu gewinnen. Platzieren Sie am Go-Live-Tag eine klare Beschilderung an der Rezeption, um die Gäste zu leiten ("Bitte nutzen Sie unseren neuen iPad-Check-in – unsere Mitarbeiter helfen Ihnen gerne weiter"). Diese Schritte stellen sicher, dass das neue System für niemanden eine Überraschung ist und dass Gäste und Mitarbeiter gleichermaßen den neuen Ablauf verstehen, was den Übergang weiter erleichtert.
Integrieren Sie schließlich Shadowing und schrittweise Übergabetechniken in den Betriebsplan für den Start. In den ersten Tagen kann es nützlich sein, zusätzliches Personal zur Verfügung zu haben, damit weniger erfahrene Teammitglieder erfahrene Rezeptionisten, die das neue System bedienen, in Echtzeit begleiten können. Alternativ können Sie das Personal so zusammenbringen, dass sich einer um die Technik kümmert und der andere sich auf den Gast konzentriert, und dann rotieren – dieses "Buddy-System" ermöglicht den Wissensaustausch und die Vertrauensbildung unter realen Bedingungen. Wenn möglich, pflegen Sie den alten Prozess als paralleles Backup für einen kurzen Zeitraum: Lassen Sie z. B. den Papierbesucher in der ersten Woche als Sicherheitsnetz weiterhin am Tresen anmelden (auch wenn im Idealfall alle den Kiosk nutzen). Dieser parallele Lauf sollte, wenn er durchgeführt wird, nur von kurzer Dauer sein, um Verwirrung zu vermeiden, aber es kann für das Personal beruhigend sein, zu wissen, dass die alte Methode im Notfall immer noch vorhanden ist. All diese Überlegungen – schrittweiser Rollout, Fallback-Optionen, klarer Zeitplan und Kommunikation – kommen im Betriebsplan zusammen, um eine reibungslose Empfangsumstellung zu orchestrieren. Eine gute Planung und Koordination verhindern Chaos, so dass die Modernisierung kontrolliert und gut unterstützt erfolgt, wobei die Rezeption während des gesamten Übergangs voll funktionsfähig bleibt.
Sicherstellung der Betriebskontinuität
Selbst bei hervorragender Planung und Schulung besteht ein Kernprinzip der Modernisierung der Rezeption darin, auf das Schlimmste zu planen und gleichzeitig das Beste zu erwarten. Die Gewährleistung der Betriebskontinuität bedeutet, dass der Gästeservice auch dann mit minimalen Unterbrechungen fortgesetzt wird, wenn etwas schief geht. Eine Reihe von Schutzmaßnahmenund Unterstützungsmaßnahmen sollten vorhanden sein, wenn die neuen Systeme in Betrieb genommen werden:
Pflegen Sie BackupTools und Verbrauchsmaterialien: Für alle kritischen Tools sollte ein Backup verfügbar sein. Halten Sie zum Beispiel ein manuelles Gästelogbuch und einen Stift an der Rezeption bereit, um sofort Rückgriff zu haben, wenn das elektronische System ausgefallen ist. Ähnlich verhält es sich mit redundantem Ausweiszubehör auf Lager – halten Sie genügend vorgedruckte Ausweise oder einen zweiten Ausweisdrucker bereit. Wenn das neue System QR-Codes oder Tablets für Besucher umfasst, stellen Sie sicher, dass zusätzliche Ladegeräte und Geräte zugänglich sind. Diese Backups bedeuten, dass die Rezeption im Handumdrehen auf "Old School"-Methoden zurückgreifen kann, um die Kontinuität des Check-in-Prozesses zu wahren.
Vor-Ort-Support und Überwachung: Weisen Sie in den ersten Rollout-Tagen während aller Empfangsschichten einen Übergangsleiter vor Ort zu. Dies kann der Projektmanager oder ein erfahrener Empfangsleiter sein, der nicht an den Umgang mit Besuchern gebunden ist, sondern frei ist, den Betrieb zu beobachten, Fragen des Personals zu beantworten und Probleme schnell zu lösen. Ihre Anwesenheit gibt dem Team an vorderster Front die Gewissheit, dass jeder Schluckauf sofort eskaliert und behoben werden kann. Planen Sie außerdem in den ersten 48 bis 72 Stunden zusätzliche Mitarbeiter auf Abrufein. Zum Beispiel kann während der Stoßzeiten eine zusätzliche Rezeptionistin (oder ein Praktikant/Praktikant) eingeplant werden, um die Besucher zu den neuen Kiosken zu führen oder einzuspringen, wenn sich die Bearbeitung verlangsamt. Wenn nur eine zusätzliche Person "nur für den Fall" zur Verfügung steht, kann dies den Druck auf das Kernteam drastisch verringern und verhindern, dass sich in der Lobby Warteschlangen bilden.
Technische Notfallversorgung und IT-Support: Wie bereits erwähnt, sollte der IT-Support leicht erreichbar sein. Stellen Sie sicher, dass der Helpdesk weiß, dass dieses Projekt während der Startwoche hohe Priorität hat. Wenn das neue Empfangssystem Cloud-basiert ist oder von einem Anbieter bereitgestellt wird, vergewissern Sie sich, dass die Support-Hotline überwacht wird und über Ihren Go-Live-Zeitpunkt informiert ist. Schnelle Reaktionsvereinbarungen (sogar ein IT-Mitarbeiter, der physisch an der Rezeption anwesend ist) sind ideal für die Go-Live-Phase. Ein robustes Backup-System und Notfallpläne wurden bei der Implementierung von Smart Office als Schlüssel zur Geschäftskontinuität hervorgehoben – mit menschlicher Aufsicht und Schulung, die dazu beitragen, Risiken zu mindern und Ausfallzeiten bei Systemausfällen zu minimieren. In der Praxis bedeutet dies, dass bei Ausfall eines Teils des Systems sofort ein manueller oder alternativer Prozess in Gang gesetzt wird und das Personal in die Lage versetzt wird, ihn durchzuführen.
Technische Notfallversorgung und IT-Support: Wie bereits erwähnt, sollte der IT-Support leicht erreichbar sein. Stellen Sie sicher, dass der Helpdesk weiß, dass dieses Projekt während der Startwoche hohe Priorität hat. Wenn das neue Empfangssystem Cloud-basiert ist oder von einem Anbieter bereitgestellt wird, vergewissern Sie sich, dass die Support-Hotline überwacht wird und über Ihren Go-Live-Zeitpunkt informiert ist. Schnelle Reaktionsvereinbarungen (sogar ein IT-Mitarbeiter, der physisch an der Rezeption anwesend ist) sind ideal für die Go-Live-Phase. Ein robustes Backup-System und Notfallpläne wurden bei der Implementierung von Smart Office als Schlüssel zur Geschäftskontinuität hervorgehoben – mit menschlicher Aufsicht und Schulung, die dazu beitragen, Risiken zu mindern und Ausfallzeiten bei Systemausfällen zu minimieren. In der Praxis bedeutet dies, dass bei Ausfall eines Teils des Systems sofort ein manueller oder alternativer Prozess in Gang gesetzt wird und das Personal in die Lage versetzt wird, ihn durchzuführen.
Kontinuitätsmaßnahmen
Redundantes Ausweismaterial (z. B. zusätzliche Ausweise, Backup-Drucker) sofort verfügbar
Zusätzliches Personal in den ersten 72 Stunden auf Abruf , um unerwartetes Volumen oder Probleme zu bewältigen
Fahrtenbuch und manuelle Formulare zur sofortigen Verwendung als manuelle Überschreibungen
Engagierter Transition Leader ist anwesend, um das Personal zu unterstützen und mit der IT/den Anbietern in Verbindung zu treten
24/7 IT-Support-Kontakte für technische Notfälle bestätigt
Tägliche Nachbesprechungen des Personals, um Probleme zu erfassen und sich schnell anzupassen
Besucherbeschilderung und Hilfestellung deutlich gemacht, um Verwechslungen zu vermeiden
Durch die Implementierung dieser Sicherheitsvorkehrungen stellt das Facility-Management-Team sicher, dass es keinen Single Point of Failure gibt. Selbst wenn ein Element der Modernisierung ins Stocken gerät, kann die Rezeption weiterhin professionell arbeiten und Besucher empfangen. Dieses Maß an Bereitschaft stärkt die Widerstandsfähigkeit – die Mitarbeiter wissen, dass sie mit Schwierigkeiten nicht allein sind, und die Besucher werden es wahrscheinlich nicht einmal bemerken, wenn das Team hinter den Kulissen kurzzeitig auf einen Backup-Prozess umschalten muss. Kontinuierliche Überwachung und die Möglichkeit, bei Bedarf auf bewährte Methoden zurückzugreifen, schützen die Geschäftskontinuität der Rezeptionsabläufe während des Wandels . Wie in einem Leitfaden für Arbeitsplatztechnologie angemerkt wird, ist eine Kombination aus robusten Backup-Systemen, Notfallplänen und menschlicher Aufsicht unerlässlich, um den reibungslosen Geschäftsbetrieb während des technologischen Wandels zu gewährleisten. Letztendlich bedeutet eine durchdachte Kontinuitätsplanung, dass der Empfang ein stabiles, zuverlässiges "Gesicht" des Unternehmens bleibt, unabhängig von den Änderungen, die in den zugrunde liegenden Systemen stattfinden.
